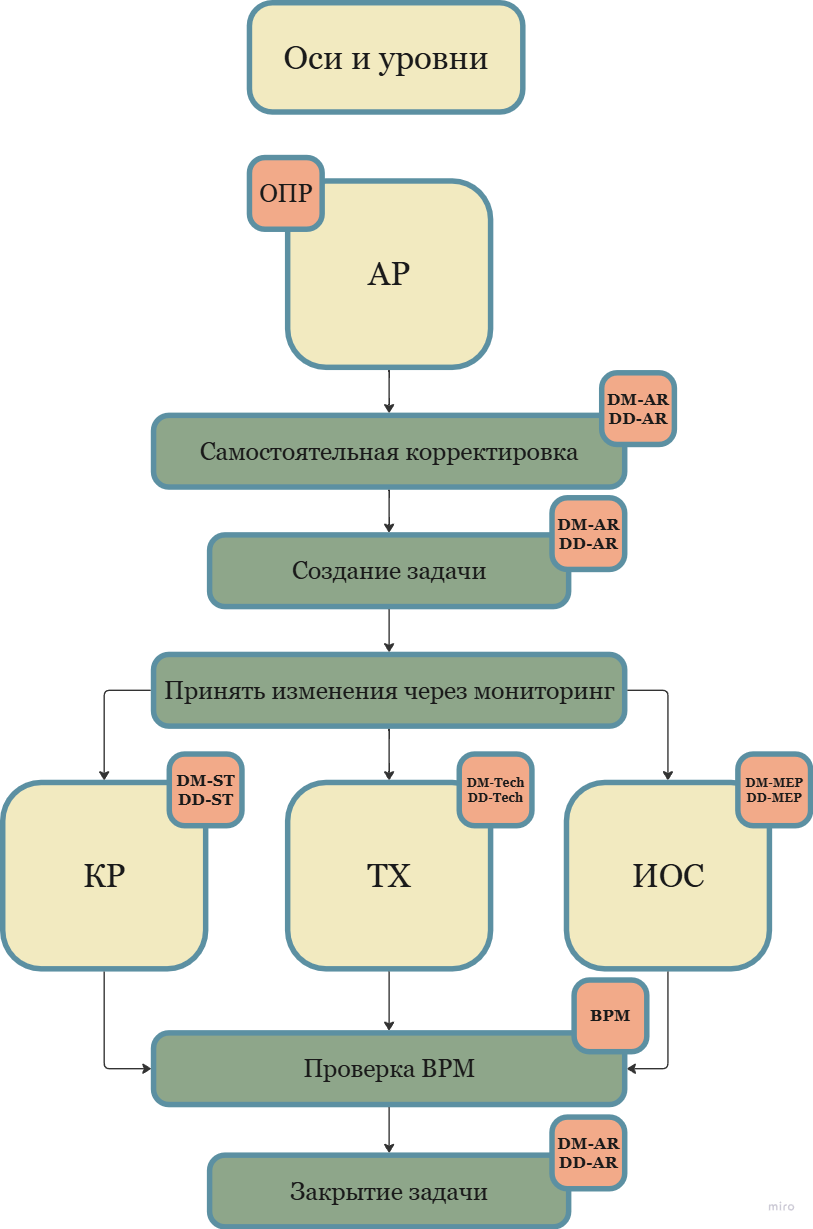

Стадия ОПР
На стадии ОПР все оси и уровни размещаются в файле АР.
Ответственные: DM-AR, DD-AR.
После размещения осей и уровней в проектное положение ответственные создают задачу на BPM для настройки мониторинга и последующего копирования осей и уровней в другие разделы проекта.
Процесс включает следующие шаги:
⠀⠀1. Размещение осей и уровней:
⠀⠀⠀⠀1.1. Все оси и уровни размещаются DM-AR или DD-AR в файле раздела АР;
⠀⠀2. Создание задачи на мониторинг и копирование:
⠀⠀⠀⠀2.1. После размещения осей и уровней в проектное положение, DM-AR или DD-AR создает задачу для BPM;
⠀⠀⠀⠀2.2. BPM выполняет копирование и мониторинг осей и уровней в другие разделы проекта.

⠀
При необходимости корректировки осей и уровней, после их настройки в файлах других разделов, по инициативе DM-AR и DD-AR вносят и уведомляют исполнителей через задачу. Исполнители принимают изменения в своих файлах. После чего BPM проверяет рабочие модели и постановщик может закрывает задачу.
Процесс включает следующие шаги:
⠀⠀1. Корректировка осей и уровней:
⠀⠀⠀⠀1.1. DM-AR или DD-AR корректирует оси и уровни в файле раздела АР;
⠀⠀⠀⠀1.2. DM-AR или DD-AR уведомляет исполнителей о внесенных изменениях через задачу с чек-листом, включающим все модели других разделов. BPM должен быть в наблюдателях;
⠀⠀2. Принятия изменений:
⠀⠀⠀⠀2.1. После изменения осей и уровней исполнители принимают изменения в своих файлах;
⠀⠀⠀⠀2.2. Задача закрывается только после того, как все исполнители подтвердят принятие изменений и BPM проверил рабочие модели.

⠀

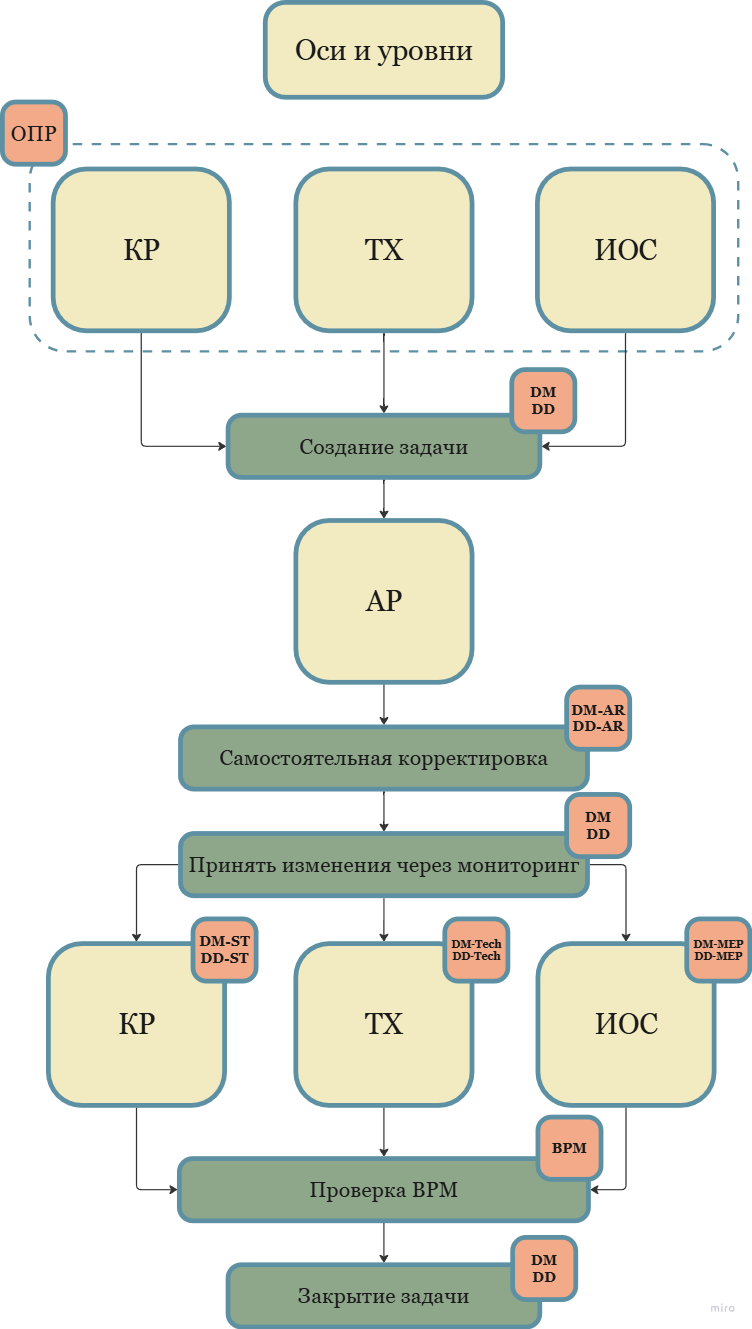

При необходимости корректировки осей и уровней, после их настройки в файлах проекта, по инициативе ST, Tech и MEP, создается задача на AR, вносят изменения DM-AR и DD-AR в своем файле и уведомляют исполнителей. Исполнители принимают изменения в своих файлах. После чего просят BPM проверить рабочие модели и постановщик может закрывает задачу.
Процесс включает следующие шаги:
⠀⠀1. Создание задачи:
⠀⠀⠀⠀1.1. Исполнители ST, Tech и MEP создают задачу на AR с наблюдателями по всем разделам. В задаче указывается подробная информация о том, как необходимо изменить оси или уровни;
⠀⠀2. Корректировка осей и уровней:
⠀⠀⠀⠀2.1. DM-AR или DD-AR корректирует оси и уровни в файле раздела АР;
⠀⠀⠀⠀2.2. DM-AR или DD-AR уведомляют исполнителей других разделов в рамках задачи о внесённых изменениях;
⠀⠀3. Принятия изменений:
⠀⠀⠀⠀3.1. После корректировки осей и уровней, исполнители других разделов принимают изменения в своих файлах;
⠀⠀4. Закрытие задачи:
⠀⠀⠀⠀4.1. После того как все разделы отпишутся в задаче и подтвердят принятие изменений, BPM проверит рабочие модели и постановщик может закрыть задачу.

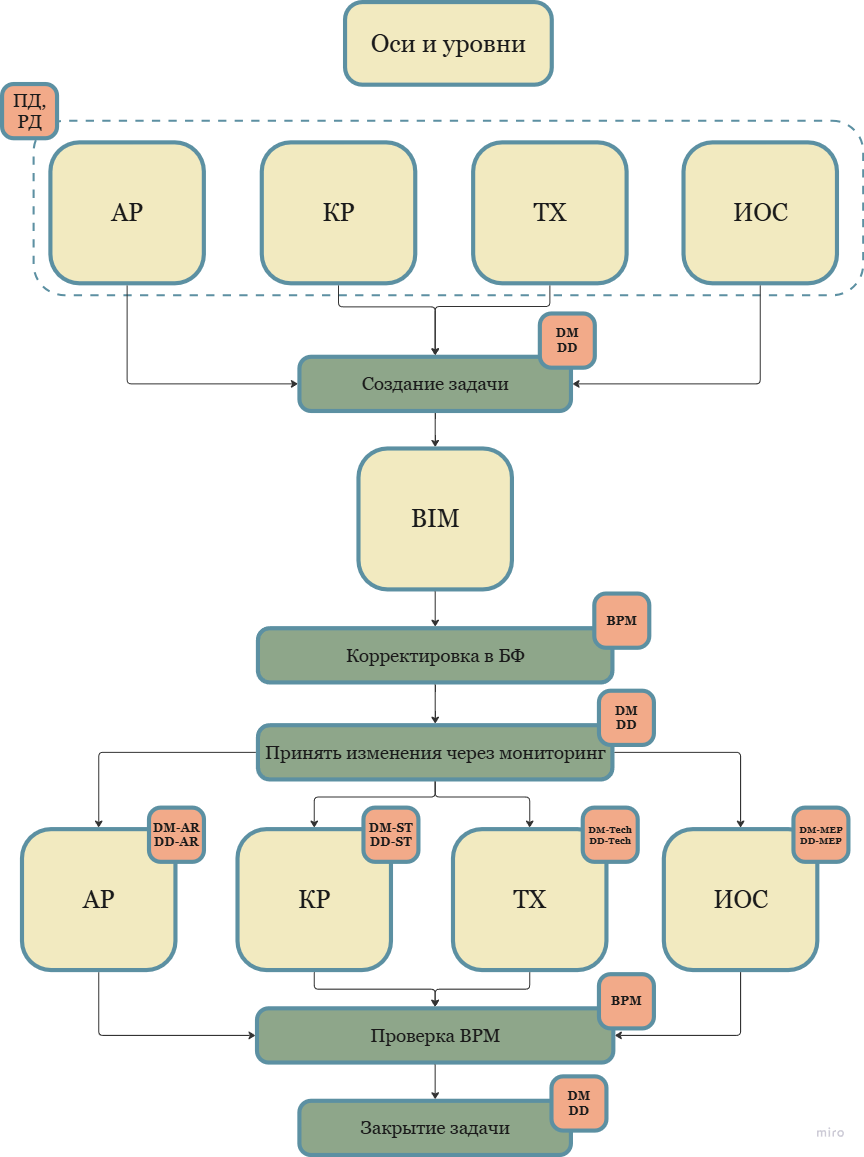

Стадия ПД, РД
На стадиях ПД, РД все оси и уровни размещаются в файле БФ.
Ответственный: BPM.
При переходе со стадии ОПР на ПД, BPM создает БФ с осями и уровнями и настраивает мониторинг во всех рабочих файлах.
Процесс включает следующие шаги:
⠀⠀1. Создание файла БФ:
⠀⠀⠀⠀1.1. BPM создает файл БФ;
⠀⠀⠀⠀1.2. BPM переносит оси и уровни из файла раздела AR в файл БФ;
⠀⠀2. Настройка мониторинга и копирования в файлы разделов проекта:
⠀⠀⠀⠀2.1. BPM настраивает мониторинг и копирование осей и уровней в рабочие файлы всех разделов проекта.

⠀
На стадиях ПД, РД все изменения в положении осей и уровней производит BPM в БФ по запросу от AR, ST, Tech и MEP. После внесения изменений BPM уведомляет исполнителей. Исполнители принимают изменения в своих файлах. После чего просят BPM проверить рабочие модели и постановщик может закрывает задачу.
Процесс включает следующие шаги:
⠀⠀1. Создание задачи:
⠀⠀⠀⠀1.1. Исполнители AR, ST, Tech и MEP создают задачу на BPM с наблюдателями по всем разделам. В задаче указывается подробная информация о том, как необходимо изменить оси или уровни;
⠀⠀2. Корректировка осей и уровней:
⠀⠀⠀⠀2.1. BPM корректирует оси и уровни в файле БФ;
⠀⠀⠀⠀2.2. BPM уведомляют исполнителей всех разделов в рамках задачи о внесённых изменениях;
⠀⠀3. Принятия изменений:
⠀⠀⠀⠀3.1. После корректировки осей и уровней, исполнители всех разделов принимают изменения в своих файлах;
⠀⠀4. Закрытие задачи:
⠀⠀⠀⠀4.1. После того как все разделы отпишутся в задаче и подтвердят принятие изменений, BPM проверит рабочие модели и постановщик может закрыть задачу.

Принятие изменений через мониторинг
Процесс включает следующие шаги:
⠀⠀1. Обновление связи АР;
⠀⠀2. Отобразится уведомление об изменённых осей и уровней;
⠀⠀3. Необходимо выделить связь во всём проекте;
⠀⠀4. Открыть «Просмотр координаций»;
⠀⠀5. Принять изменения, выбрав действие:
⠀⠀⠀⠀Оси:
⠀⠀⠀⠀⠀⠀5.1. Сетка перемещена – Изменить сетку «Х»;
⠀⠀⠀⠀⠀⠀5.2. Элемент удален – Удаление элемента;
⠀⠀⠀⠀⠀⠀5.3. Имя изменено – Переименование элемента «Х»;
⠀⠀⠀⠀Уровни:
⠀⠀⠀⠀⠀⠀5.4. Элемент удален – Удаление элемента;
⠀⠀⠀⠀⠀⠀5.5. Имя изменено – Переименование элемента «Х»;
⠀⠀⠀⠀⠀⠀5.6. Уровень перемещен пользователей – Перенос уровня «Х».
